治滑坡先把水排掉,治软土先把水挤出来:插一排塑料带子,二十七年的下沉三个多月沉完

发布于 2027-02-13|相关行业:岩土地质

山区滑坡治理工程鸟瞰:坡体中下部一排方形抗滑桩桩顶露出地面,坡面铺着锚索框架梁,后缘外侧绕着一圈混凝土截水沟

一套滑坡治理和软基处理的图纸上有什么

滑坡治理的设计图通常是三样。工程地质平面图:等高线上用一圈粗线圈出滑坡范围,后缘一串短弧线是拉裂缝,箭头标着主滑方向,钻孔和探井散布其间。主滑方向的工程地质剖面图:把山沿着滑动方向切开,地层、滑动面(一条折线)、地下水位、钻孔都画在上面——所有计算都在这张图上做。治理工程布置图:截水沟沿滑坡后缘外侧绕一圈,抗滑桩在坡的中下部排成一排,锚索框架梁贴在坡面上,前缘是挡墙或反压体。

软基处理的图纸是另一副样子:平面上一片按正三角形或正方形排得密密麻麻的小点,那是排水板或搅拌桩的桩位;剖面上从上到下是填土、砂垫层、一排竖直细线插进灰色的软土层、下面是硬土;再配一张监测布置图,沉降板、孔压计、测斜管各在哪。

这一期两件事各占一半:前半讲山——滑坡为什么会滑、三种措施各干什么、抗滑桩和锚索为什么长那样;后半讲软土——十种处理方法按什么分、排水板到底能快多少、真空和堆载为什么不一样、搅拌桩的力是谁扛的。岩土这条线上一次讲的是挖坑(第 21 期《深基坑支护》),这一次讲山和软土。两件事的共同点是水:一个要把水排走,一个要把水挤出来。

一张滑坡治理工程地质平面图的写实俯拍:等高线上圈出的滑坡范围、后缘的弧形裂缝线、主滑方向箭头、坡体中下部一排小方块代表的抗滑桩

滑坡长什么样:后缘裂缝、滑坡体、滑动面、滑床

把一个滑坡沿主滑方向切开:最上面是后缘,地面上一道道弧形的拉张裂缝,裂缝下方常有一道陡坎;中间是滑坡体——已经和山体脱开、正在往下挪的那一大块土石;它底下贯穿全坡的那个面是滑动面,实际上是几十厘米到几米厚、被剪碎泡软的一层滑带;滑动面以下不动的山体叫滑床;坡脚处滑动面露出地面的地方是剪出口,那里常常鼓起、渗水。

看懂这张剖面,就懂了所有治理措施该放在哪:截水沟在后缘裂缝以外,削方削的是后缘那段往下推的土,反压压的是前缘那段往回顶的土,抗滑桩和锚索都要穿过滑动面、把根扎进滑床。哪一样位置放错,都等于没做。

滑动面多数不是一段圆弧,而是顺着软弱夹层、土岩交界面走的一条折线:后缘陡、中段缓、前缘几乎是平的甚至反翘。所以滑坡计算用的不是教科书上的圆弧法,而是把滑坡体沿折点切成几块、一块一块往下推的传递系数法。

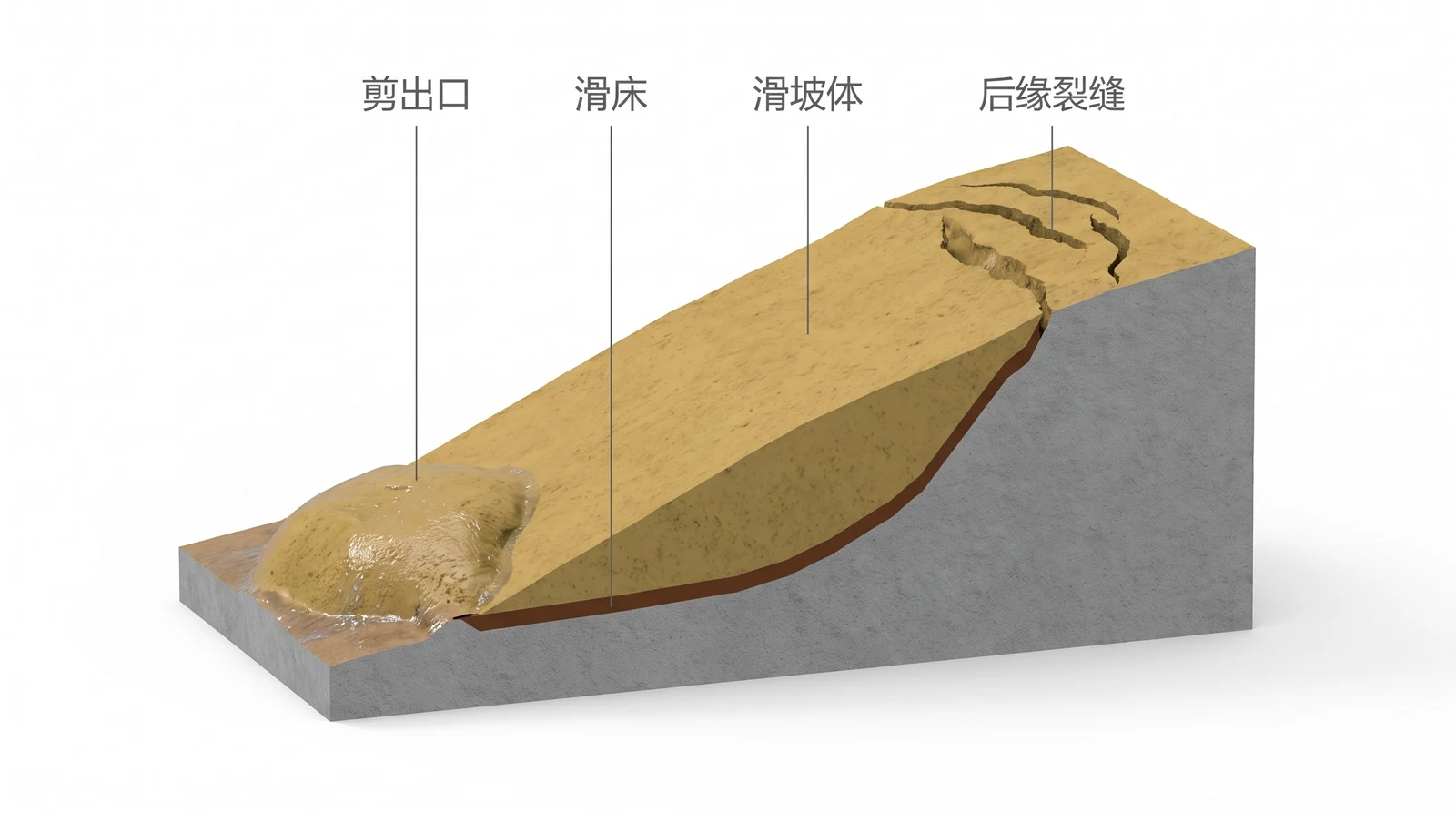

滑坡沿主滑方向的剖视:后缘地面上的弧形拉张裂缝,中间整块下挪的滑坡体,底下一条由陡变缓的折线滑动面,滑动面以下是不动的灰色基岩滑床,坡脚剪出口处地面鼓起渗水

一面坡会不会滑,是一块一块推出来的

传递系数法的做法:从后缘第一块开始,算它沿自己那段滑面往下的下滑力 T = W·sinα,和滑面能给的抗滑力 R = (W·cosα − U)·tanφ + c·L,U 是滑面上的水压力;两者之差就是这一块推给下一块的剩余下滑力,乘上一个随折角变化的传递系数,加到下一块身上,一路推到前缘。能让前缘恰好推出零的那个系数,就是这面坡的安全系数。

本期后面的滑坡数字都来自同一面示意坡:四块,滑面从后缘 35° 缓到前缘 −2°,滑带土 c = 12 kPa、φ = 15°(饱水黏性滑带的典型量级),滑体重度统一取 20 kN/m³。算出来平时安全系数 1.10——站得住,但余量很薄,这正是要治理的滑坡的常态。

和第 25 期那个「无限长边坡」比,这里多了两件事:滑面是折的,上面那块的推力要拐过折角传下去;水只以滑面上的水压力出现,水位多高,U 就多大。参数是示意量级,真实工程按勘察报告取值、按规范验算多种工况。

示意滑坡的四个条块(每米宽)
条块滑面长 m滑面倾角条块面积 m²平时滑面以上水头 m
后缘3035°1501
上段4022°4203
中段4010°4404
前缘30−2°1502

为什么先排水:水位涨 3 米,安全系数从 1.10 掉到 0.92

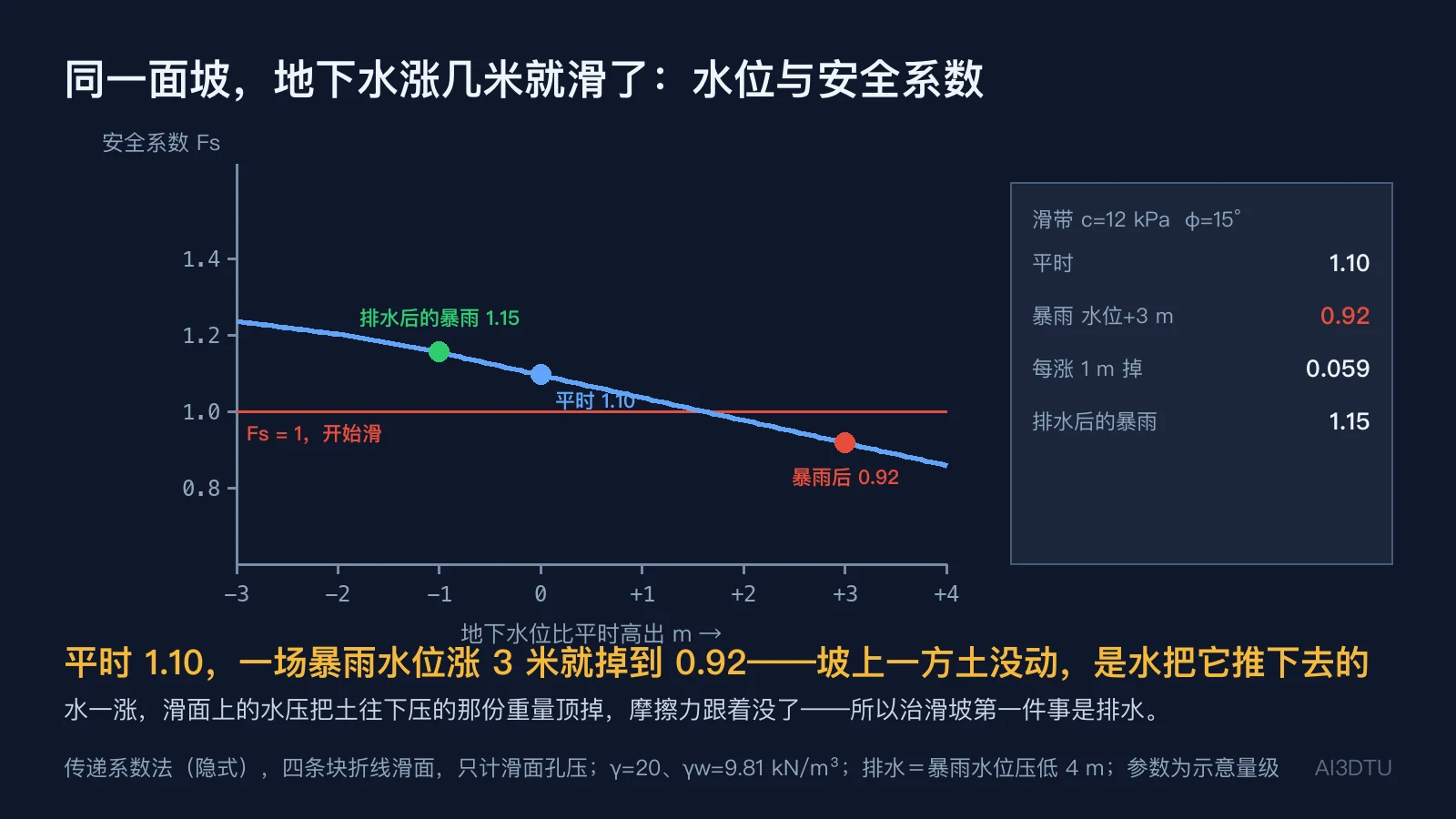

同一面坡,一方土没动,只让地下水位整体涨 3 米(持续暴雨之后的常见量级),安全系数从 1.10 掉到 0.92——小于 1,滑。水位每涨 1 米,安全系数掉约 0.06。

道理全在抗滑力那一项 (W·cosα − U)·tanφ:土靠自重压在滑面上才有摩擦力,水压力 U 从下面把这份重量顶掉一截,摩擦力跟着没了,而下滑力 W·sinα 一点没少。所以滑坡多发生在雨季、暴雨后几天——不是土变重了,是水把它托起来了。

反过来,排水工程把暴雨时的水位压低 4 米(压到比平时还低 1 米),同样的暴雨下安全系数是 1.15。这就是「滑坡治理为什么先排水」的答案:水是绝大多数滑坡的起因,排水一方土不动,直接拿走起因;它便宜、见效快,还让后面打桩、削方的工作面干燥安全。第 25 期算过这件事的极简版:一个砂坡泡透了水,安全系数打对折。

地下水位与滑坡安全系数的关系曲线:平时 1.10,水位涨 3 米掉到 0.92 低于 1,排水后同样的暴雨下是 1.15,每涨 1 米约掉 0.06

滑坡治理的常见三种措施:排水、削头压脚、支挡

「滑坡治理措施有哪些」「常见三种措施」问的基本都是这三类,而且有先后:

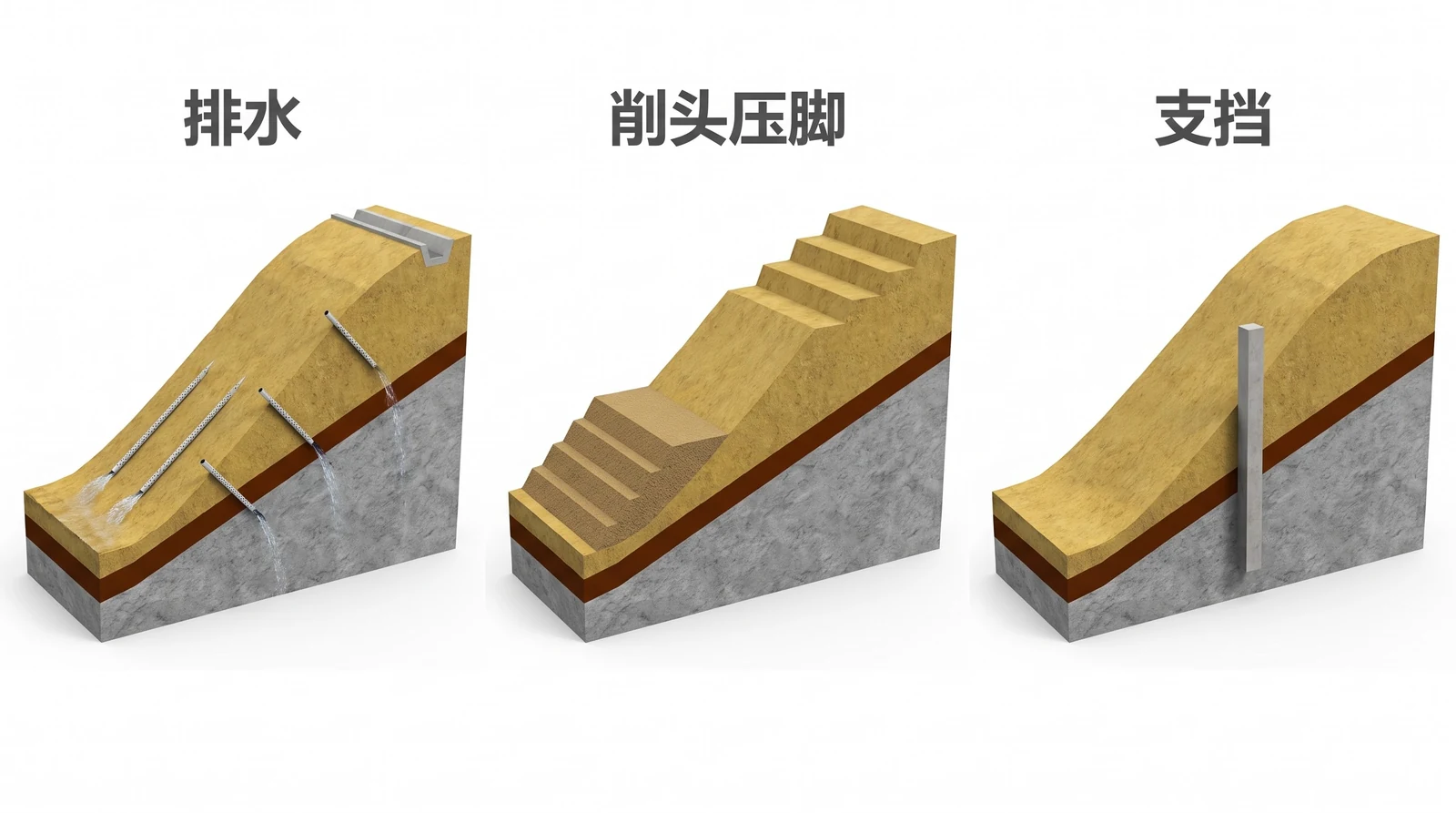

滑坡治理三种措施的剖视对比:左格坡顶外侧截水沟与坡体内仰斜排水孔,中格后缘削掉一块、坡脚堆上一块反压土,右格坡体中下部一根抗滑桩穿过滑动面扎进基岩

排水怎么排:坡外截、坡面引、坡里疏

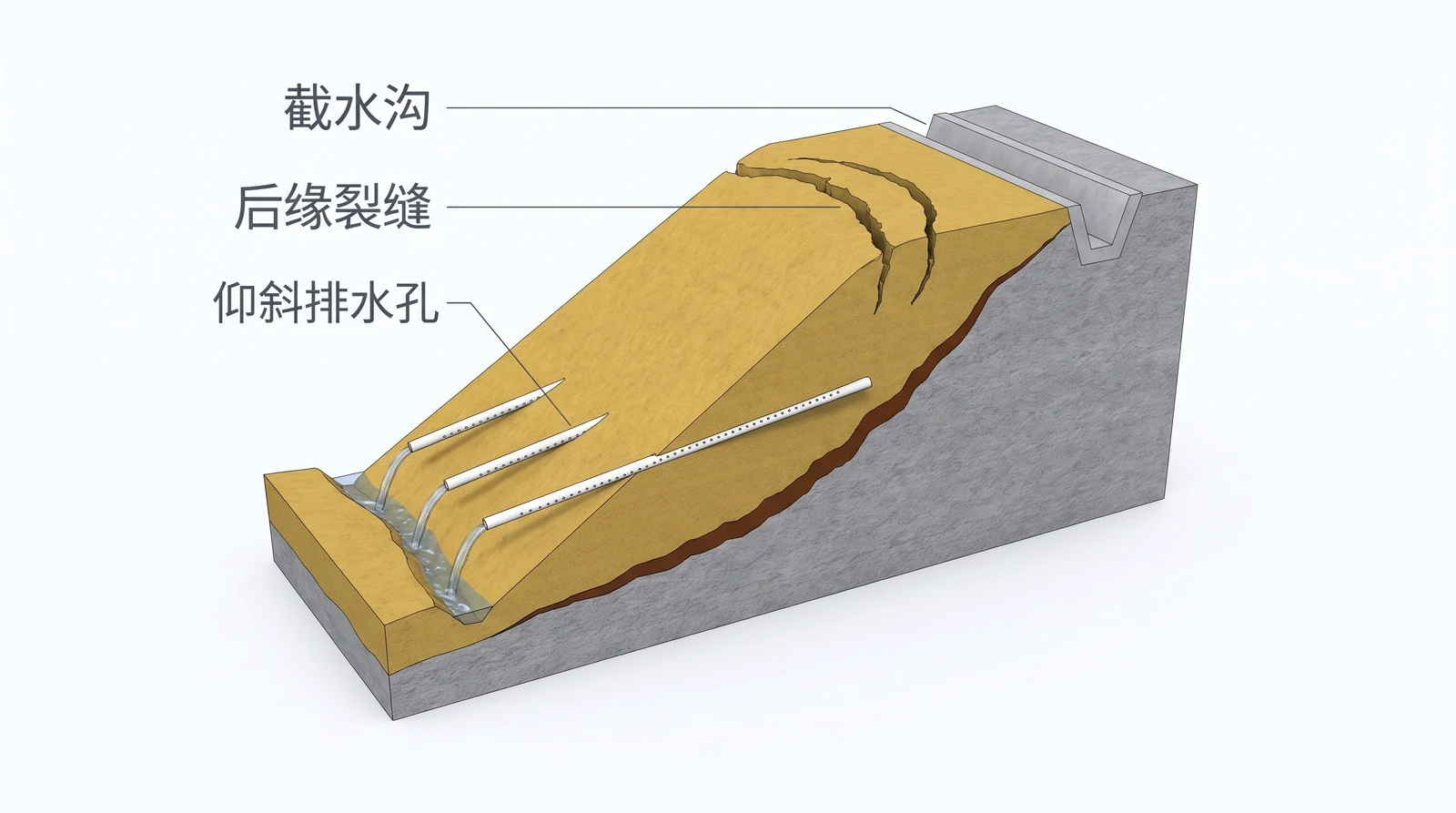

坡外截:截水沟修在滑坡后缘裂缝以外、离裂缝有一段距离的稳定地面上,把山上流下来的水在进入滑坡之前截走。修在裂缝以内是两重错:沟本身会跟着滑坡体一起被拉断,断口正好把水灌进裂缝。

坡面引:滑坡体表面的排水沟顺坡而下、把落在坡面上的雨水尽快引出去;后缘的拉裂缝要先填塞夯实、再用黏土或混凝土封面,不让雨水顺着裂缝直接灌到滑动面上。

坡里疏:已经进了滑坡体的地下水,靠仰斜排水孔放出来——从坡面往坡里钻,孔口低、孔底略高,让水自己往外淌,孔里插带孔的排水管;水多、滑坡大的做盲沟或排水隧洞。排水孔会淤堵,要定期疏通——这也是为什么设计上往往不敢把排水的作用全算进去,还要留支挡。

滑坡排水系统剖视:后缘裂缝外侧稳定地面上的混凝土截水沟,坡面上顺坡而下的排水沟,坡面下部一排从孔口向坡里微微上仰的仰斜排水孔伸进滑坡体

三种措施各加多少:先排水,抗滑桩少扛七成推力

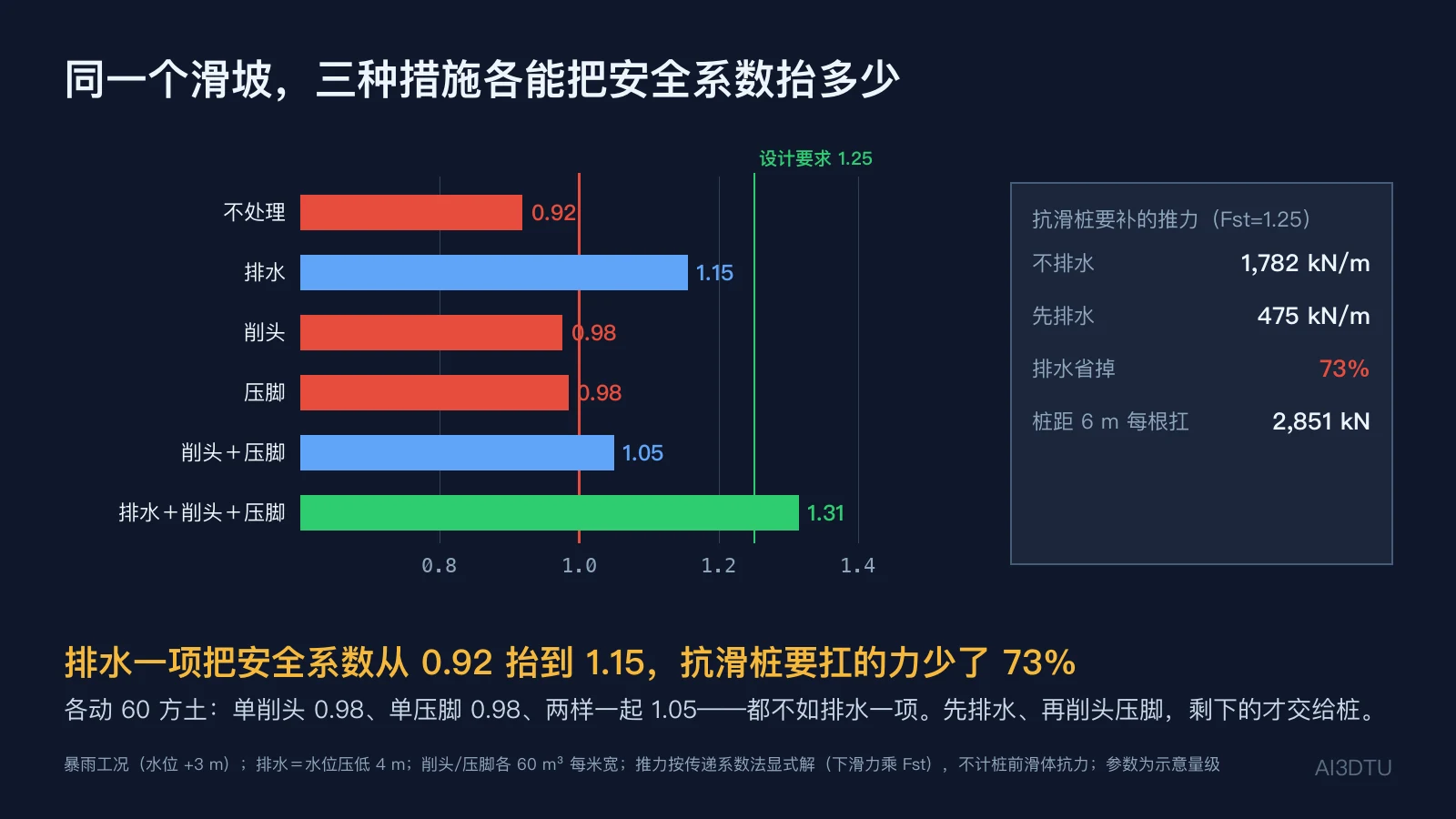

还是那面示意坡,放在暴雨工况(水位 +3 米,安全系数 0.92)下,每种措施单独做、再组合做,看安全系数各到多少:排水(水位压低 4 米)到 1.15;后缘削掉 60 方土(每米宽)到 0.98;前缘堆上 60 方土也是 0.98;削头压脚一起做 1.05;三样全上 1.31。

再换一个问法:要让这面坡在暴雨下达到设计安全系数 1.25(示意取值,按滑坡等级和工况查规范),还差多少推力要靠抗滑桩补?不排水是 1782 kN/m;先排水只剩 475 kN/m,少了 73%。桩距 6 米时,每根桩从要扛 1.07 万 kN 降到 2851 kN——桩截面、配筋、埋深都跟着降一档。

这笔账就是「先排水」在工程上的意思:它不是一个可有可无的附加项,是决定后面支挡要多大的那个数。削头压脚的道理也在这里:后缘的土是往下推的,削掉它直接减下滑力;前缘的土是往回顶的,堆上去直接加抗滑力。反过来就是事故——修路建房在坡脚切一刀,切掉的恰恰是往回顶的那块,这是很多滑坡的直接诱因。

暴雨工况下几种措施的安全系数条形图:不处理 0.92、排水 1.15、削头 0.98、压脚 0.98、削头压脚 1.05、三样全上 1.31;抗滑桩要补的推力从 1782 降到 475 kN/m,少 73%

抗滑桩:嵌固段必须扎在滑动面以下的稳定地层里

抗滑桩是一根竖着埋进山里的粗大钢筋混凝土桩,一般打在滑坡的中下部、滑体较薄而滑面变缓的地方。滑动面把它分成两段:滑动面以上是受荷段,滑坡体推着它;滑动面以下是嵌固段(也叫锚固段),扎在不动的滑床里,靠滑床的抗力把它撑住——整根桩就是一根一头埋死的悬臂梁。

所以桩底必须穿过滑动面、嵌进下面的稳定地层一大截。常见的量级是嵌固段占桩长的三分之一到二分之一,岩层完整坚硬时可以短一些,具体按滑床的承载力验算。桩底停在滑动面以上,桩就只是跟着滑坡体一起走的一根柱子。这和第 21 期基坑里「嵌固深度指坑底以下那截」是同一个思路,只是参照线从坑底换成了滑动面。

抗滑桩多是人工挖孔成桩:一节一节往下挖、每挖一节浇一圈混凝土护壁,挖到设计深度下钢筋笼、浇筑。山区大型机械上不去,而人工挖孔做矩形截面最方便——这和下面要讲的「为什么是矩形」正好对上。

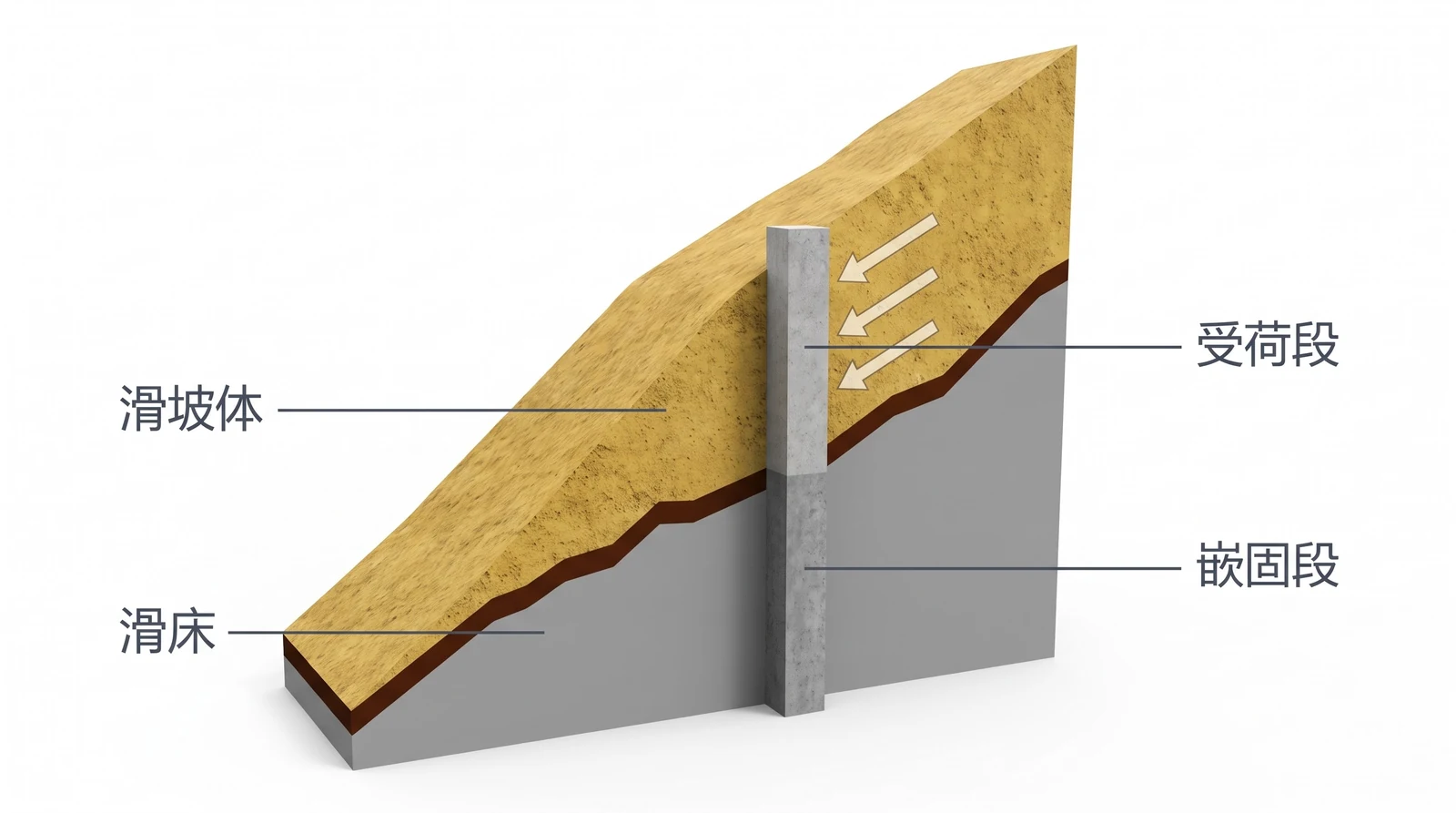

抗滑桩沿主滑方向的剖视:一根矩形截面钢筋混凝土桩竖直穿过黄褐色滑坡体,下半截扎进滑动面以下的灰色基岩里,桩的上半段与下半段分别标注受荷段与嵌固段

抗滑桩有几种类型:五种形式各管什么

按受力方式和截面形状,常见五种:

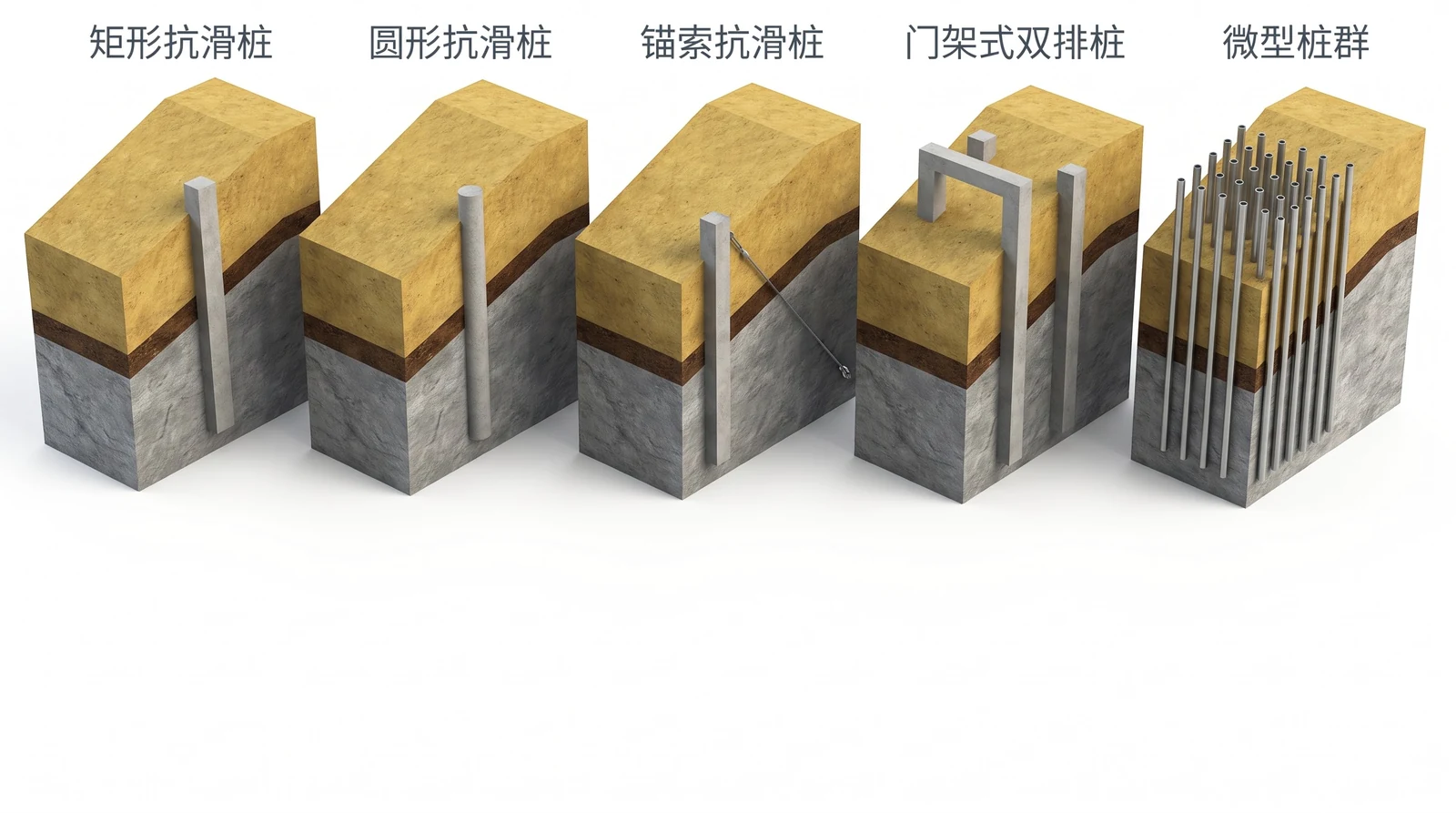

五种抗滑桩形式并排对比:矩形截面抗滑桩、圆形抗滑桩、桩上部带一根斜拉锚索的锚索抗滑桩、前后两排桩顶部连成门架的双排桩、一片密排小直径钢管桩组成的微型桩群,每格左侧为坡下方向

抗滑桩为什么多是矩形,而且长边朝着山下

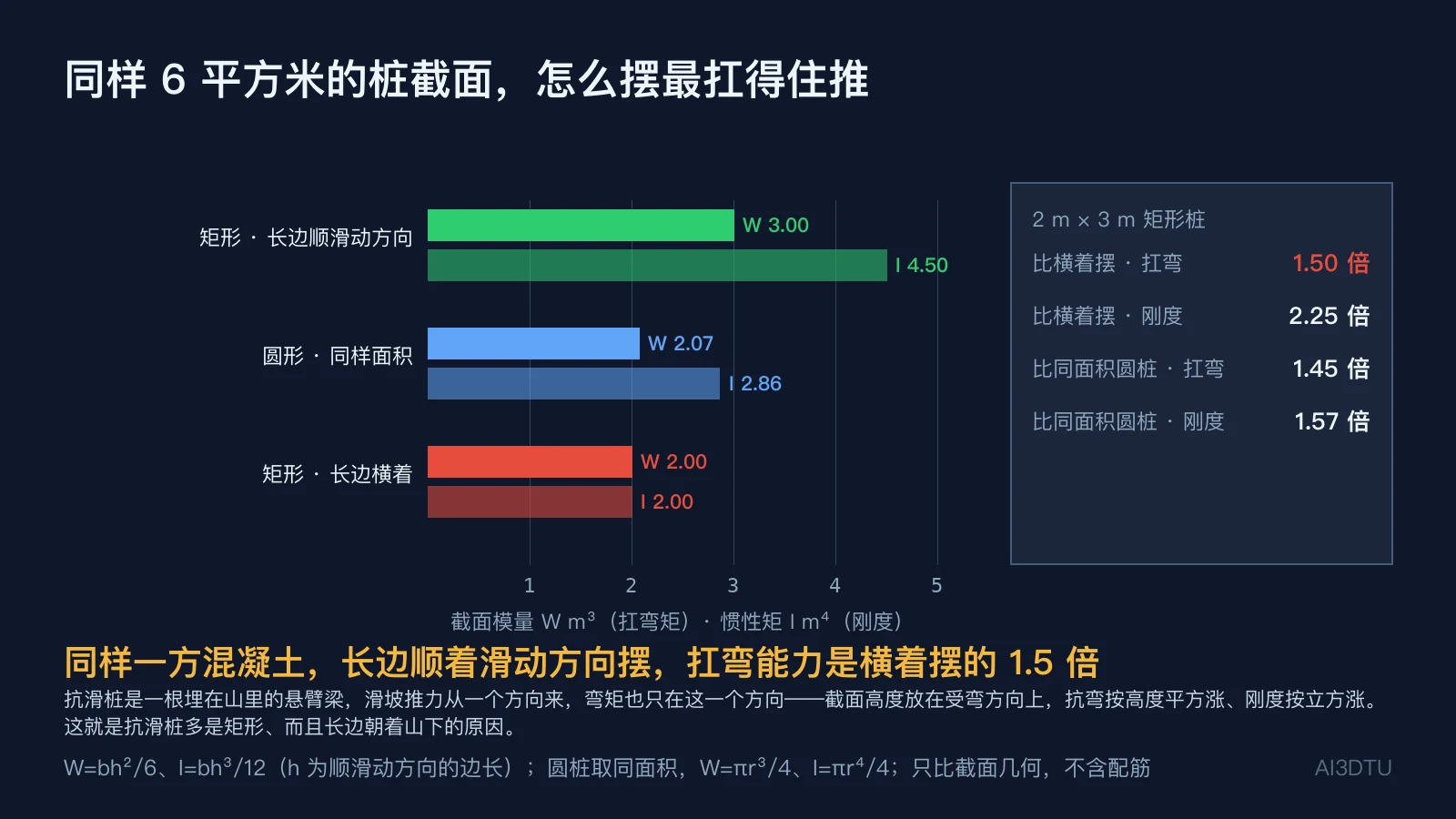

「抗滑桩形状」这个问题的答案来自一个截面几何:同样 6 平方米的混凝土,做成 2 米 × 3 米的矩形、3 米那条边顺着滑动方向,截面模量 W = bh²/6 = 3.00 m³、惯性矩 I = bh³/12 = 4.50 m⁴;同一块矩形横过来摆,W 只有 2.00、I 只有 2.00;做成同面积的圆,W = 2.07、I = 2.86。

所以长边顺着滑动方向摆,扛弯能力是横着摆的 1.5 倍、刚度是 2.25 倍;扛弯是同面积圆桩的 1.45 倍、刚度是 1.57 倍。原因很简单:滑坡推力只从一个方向来,弯矩也只在这一个方向,截面高度放在受弯方向上,抗弯按高度的平方涨、刚度按立方涨。

圆桩的好处在于哪个方向都一样——推力方向拿不准、或者要兼顾两个方向时才占优。滑坡的主滑方向在勘察时就定了,所以抗滑桩多是矩形,而且图上矩形的长边一定朝着山下。

同样 6 平方米截面的三种摆法对比:矩形长边顺滑动方向 W 3.00、I 4.50,同面积圆形 W 2.07、I 2.86,矩形横放 W 2.00、I 2.00

锚索框架梁:锚固段必须在滑动面外面

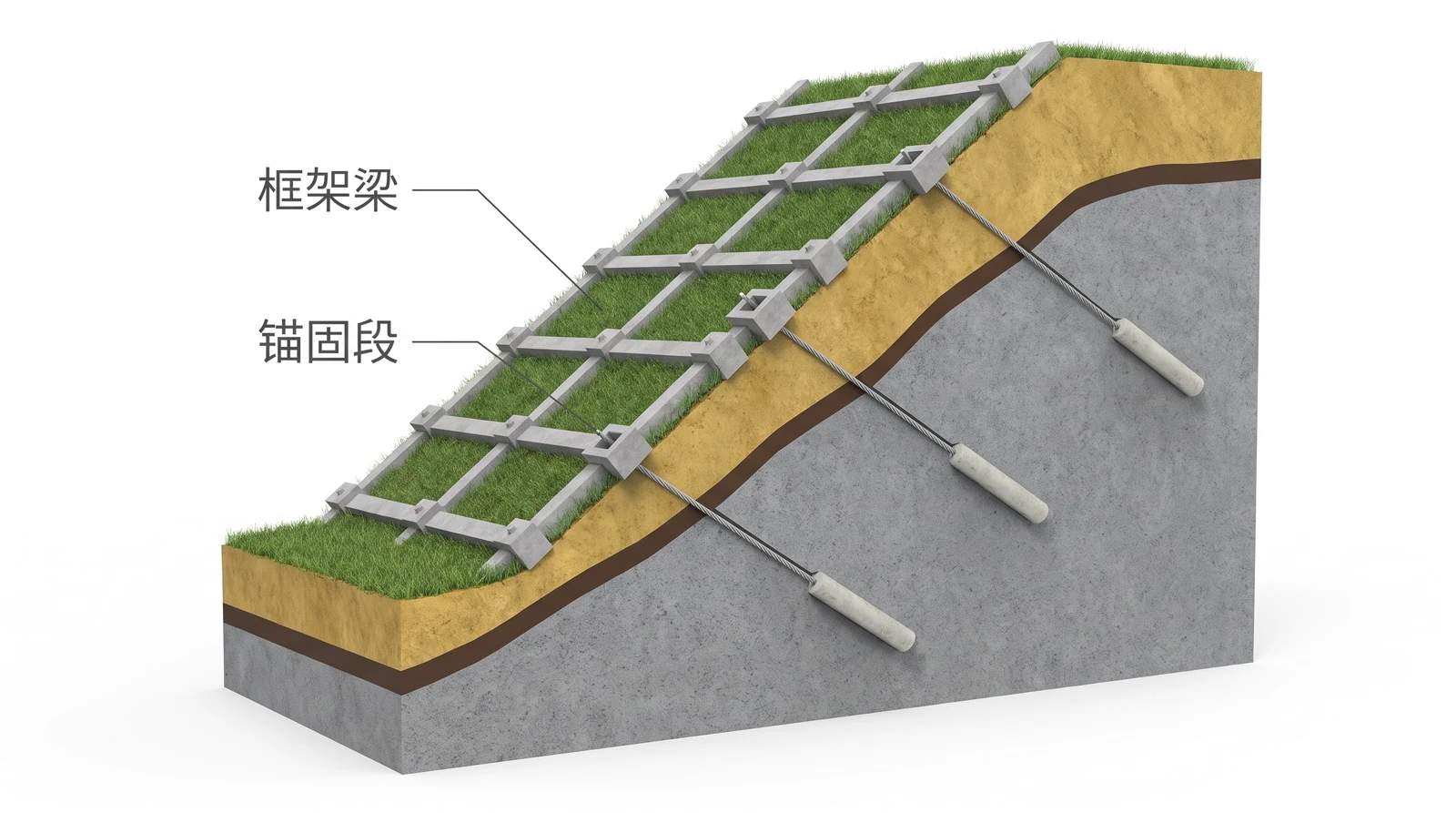

锚索框架梁是贴在坡面上的一张钢筋混凝土方格网,每个交点打一根预应力锚索斜着穿进坡里。框架梁把锚索的拉力分摊到整片坡面上,锚索把滑坡体拉向后面不动的岩体——一面「拉」、一面「摊」。

每根锚索分两段:靠坡面的自由段是一根光滑的杆,只传力;远端加粗的锚固段是水泥浆把钢绞线和岩土粘成一体的那一截,抗拔力全靠它。锚固段必须穿过滑动面、落在滑动面以外的稳定岩土体里——锚在会滑的那块土上,土一动锚索跟着走,等于没锚。这和第 21 期基坑锚索是同一条红线,滑坡剖面上最容易画错的也是这一处:锚固段画短了、停在滑坡体里。

框架梁格子里通常植草或喷播,所以它常被当成护坡。区别在锚索:第 25 期的锚杆框架梁用于较陡的路堑坡面,锚杆短、主要加固表层;滑坡上的锚索框架梁锚索长、带预应力、要穿过滑动面,承担的是滑坡推力。

锚索框架梁剖视:坡面上的钢筋混凝土方格梁,交点处的锚头,锚索斜向下穿过黄褐色滑坡体和滑动面,远端加粗的锚固段完整落在滑动面以下的灰色稳定岩体中

软土上盖东西,三个麻烦:沉得多、沉得慢、扛不住

软土说的是淤泥、淤泥质土这类含水量很高、孔隙比大于 1 的细颗粒土,沿海、河湖边、老鱼塘底下最多。在它上面修路、建厂、填港区,会遇到三个麻烦。

沉得多:土里一大半体积是水,压上去水被挤走,土就缩下去,一压就是几十厘米。沉得慢:颗粒细、渗透性差,水要挤出来很难,沉降要拖几年到几十年。扛不住:强度低,压得太快、太重,软土会从两侧被挤出去,地基整体破坏。

软基处理的十来种方法,都是在对付这三件事:要么把软土换掉,要么把水提前挤出来,要么用桩把力绕过软土传下去。怎么选,看软土多厚、是什么土、工期给多久、沉降要求多严。

软基处理 10 种方法,按「对软土做了什么」分四类

「软基处理 10 种方法」各家列的不完全一样,常见的是下面这十种。一个个背没用,按它们对软土做了什么分成四类,每一类「为什么是它」就清楚了:

软基处理十种常见方法(适用范围为经验量级,以规范和试验段为准)
类别方法为什么是它什么时候用
换掉换填垫层、抛石挤淤软土直接不要了,换成砂石或把淤泥挤走,最直接软土薄(几米以内)、埋得浅
挤水堆载预压、真空预压(都配塑料排水板或砂井)提前把水挤出来,让该沉的在施工期沉完、强度跟着长软土厚、面积大、工期给得起几个月
夯密强夯、振冲碎石桩用冲击或振动把松散的土挤密砂土、杂填土、松散粉土;饱和软黏土效果差
打桩水泥搅拌桩、高压旋喷桩、CFG 桩、预应力管桩在软土里做出硬的柱子,力由桩扛、沉降由桩控工期紧、沉降要求严:桥头、厂房、既有设施旁

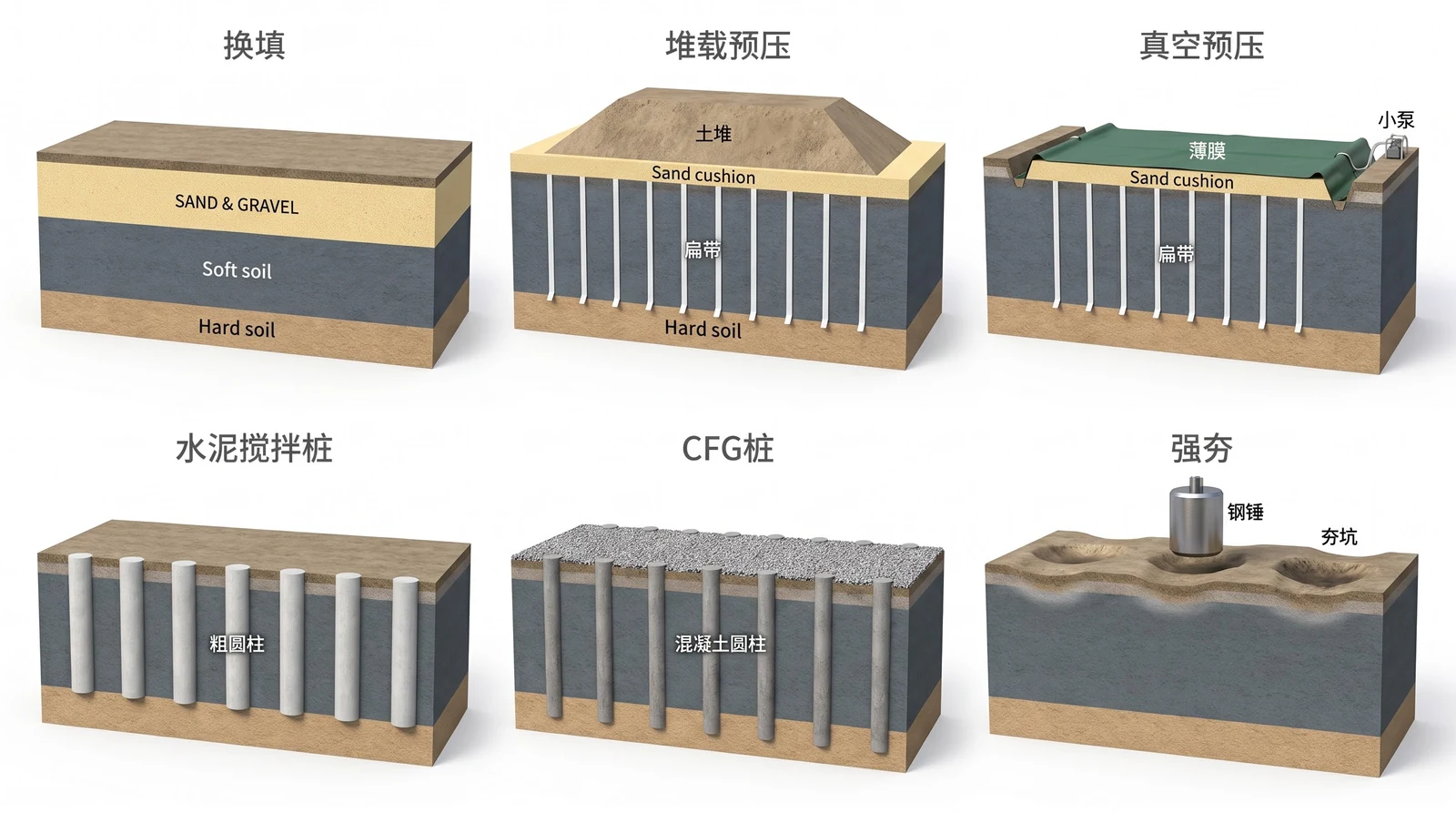

六种软基处理方法的剖视对比:换填把表层软土挖走换成砂石,堆载预压在排水板上堆土,真空预压在密封膜下抽真空,水泥搅拌桩一排灰白色水泥土柱,CFG 桩顶上铺一层碎石褥垫层,强夯重锤落在地面上

沉多少:20 米软土压 80 千帕,沉 62 厘米

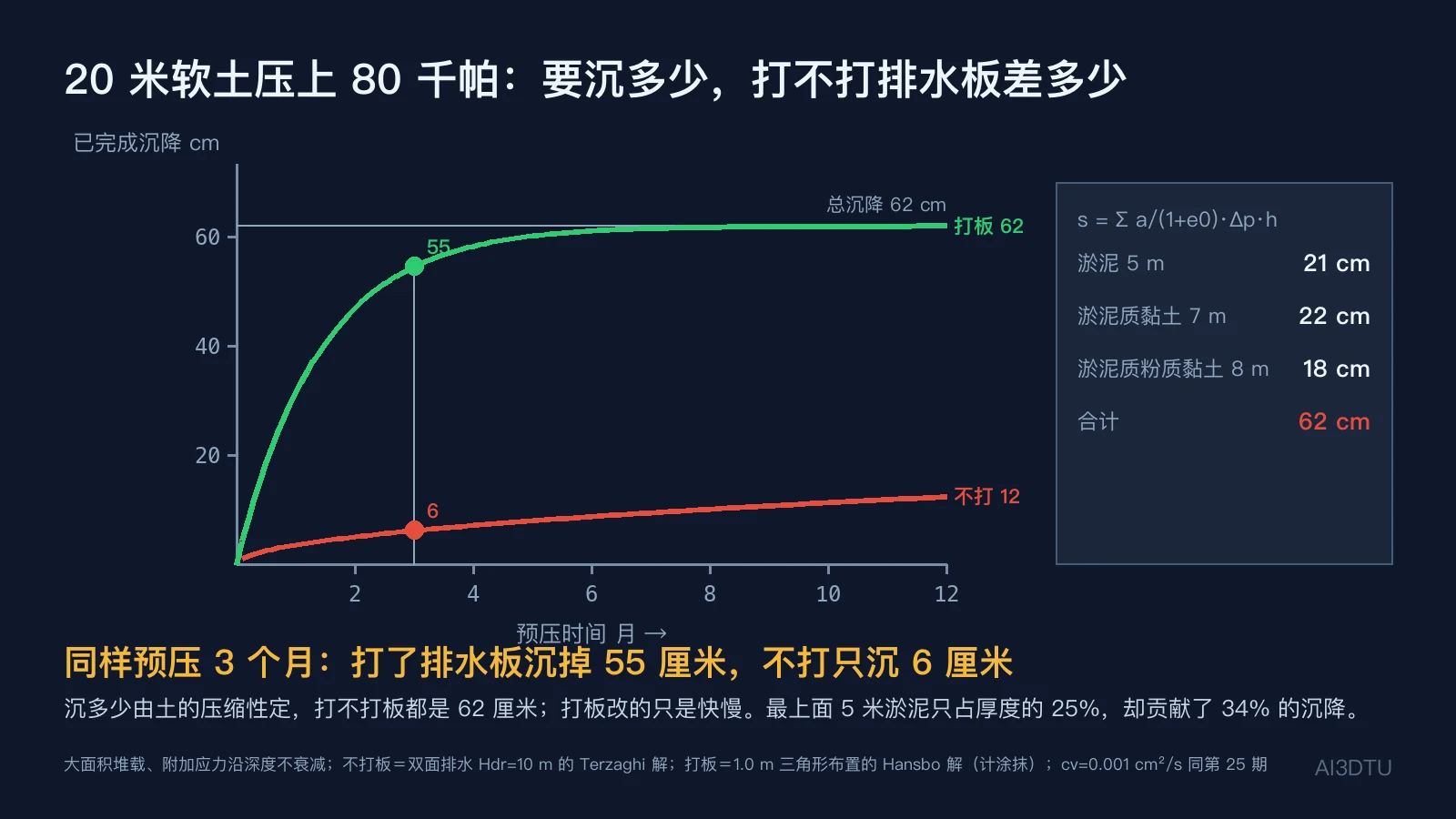

取一片沿海常见的软土:上面 5 米淤泥、中间 7 米淤泥质黏土、下面 8 米淤泥质粉质黏土,共 20 米;上面堆 80 千帕的预压荷载(约 4 米填土)。分层总和法 s = Σ a/(1+e0)·Δp·h,三层分别沉 21、22、18 厘米,合计 62 厘米。

注意最上面那 5 米淤泥:只占厚度的 25%,却贡献了 34% 的沉降——越软的层压缩系数越大、孔隙比越大。这也是为什么表层软土薄的时候干脆挖掉换填:换掉 5 米,三分之一的沉降就没了。

中间那层淤泥质黏土的压缩模量是 2.5 兆帕,和第 25 期「6 米路堤压 8 米软土沉 38 厘米」用的是同一种土、同一个固结系数,两期的数可以直接对照。

62 厘米本身不可怕,可怕的是它什么时候沉。20 米软土上下两面排水、排水距离 10 米,按第 25 期同样的一维固结算:沉一半要 6.2 年,沉九成要 26.9 年。同样预压 3 个月,不打排水板只沉了 6 厘米。

20 米软土压 80 千帕的沉降时程:总沉降 62 厘米(三层分别 21、22、18 厘米),预压 3 个月打排水板沉 55 厘米、不打只沉 6 厘米,一年后分别是 62 和 12 厘米

塑料排水板:二十七年缩到九十九天

塑料排水板是一条宽 10 厘米、厚 4 毫米的塑料芯带,外面包一层滤布,用插板机套在钢套管里压进软土、拔出套管后留在土里。它做的只有一件事:缩短水走的路。不打板时,20 米软土中间的水要竖着走 10 米才出得来;按 1 米间距正三角形插板,水只要横着走到最近的一根板,几十厘米。

粗估会说:固结时间跟排水路径的平方成反比,路径从 10 米缩到 0.5 米,时间缩 400 倍,26.9 年变 25 天。这个数偏乐观——水是从四周径向流进一根细板,不是在两块平板之间竖着走;插板时套管还会把板周围一圈土抹糊,透水性变差。按径向固结理论(Hansbo 解)真算,理想情况 74 天,计入这圈涂抹区是 99 天,约为不打板的百分之一。

所以排水板仍然是把「几十年」变成「几个月」的那一步,只是工期要按 99 天排,不能按 25 天排。间距是最敏感的参数:0.8 米时 58 天,1.5 米时 257 天——间距放宽不到一倍,时间涨到四倍多。

施工最简单就三步:铺砂垫层(排出来的水要有地方走)→ 插排水板(板头露出砂垫层一截)→ 加载预压(堆土或抽真空),之后靠沉降和孔压监测判断什么时候卸载。

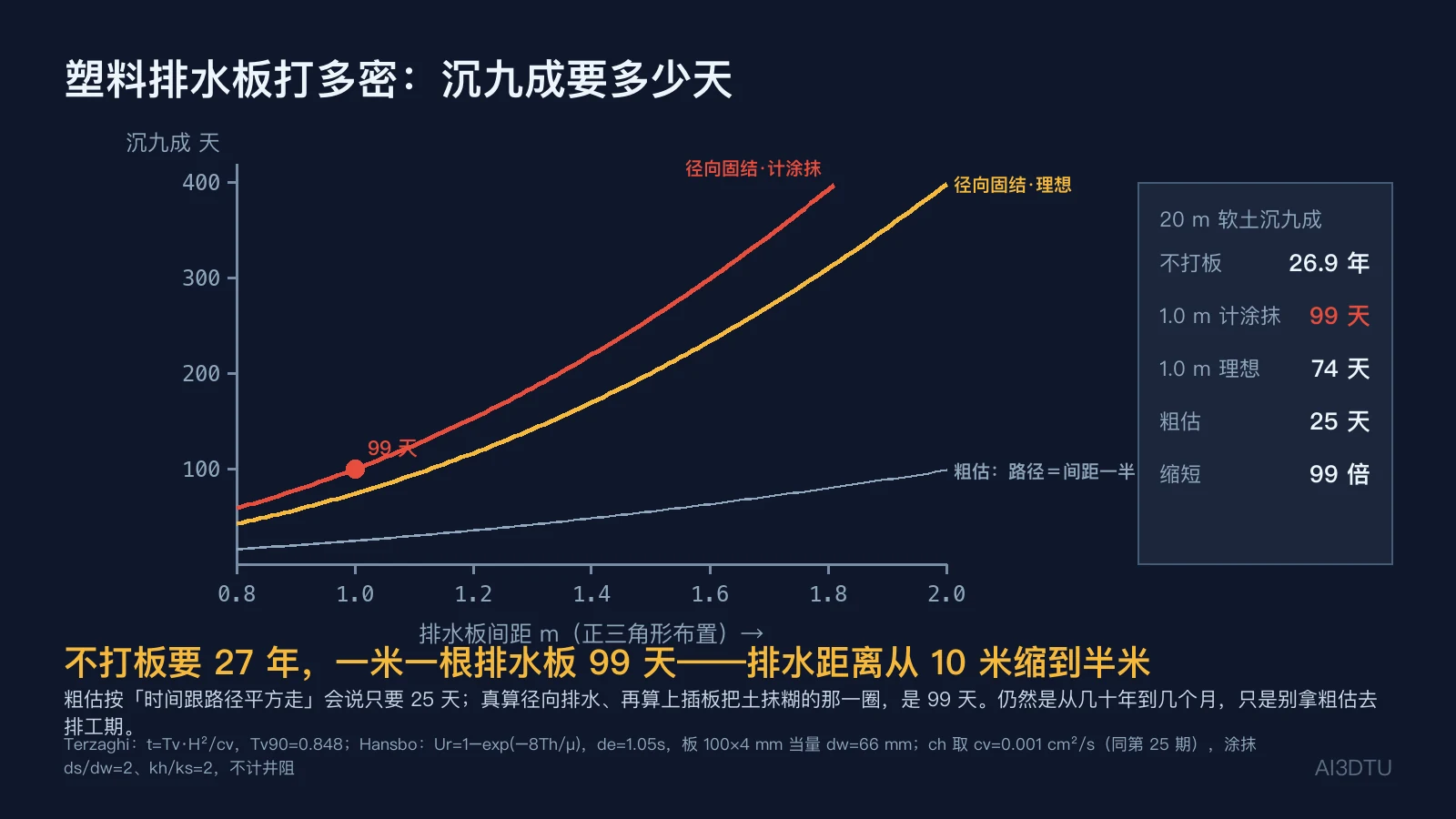

塑料排水板间距与沉降九成所需天数:1 米间距计入涂抹为 99 天、理想 74 天、路径平方粗估仅 25 天;不打板要 26.9 年

堆载预压为什么要分级:软土一次只扛 77 千帕

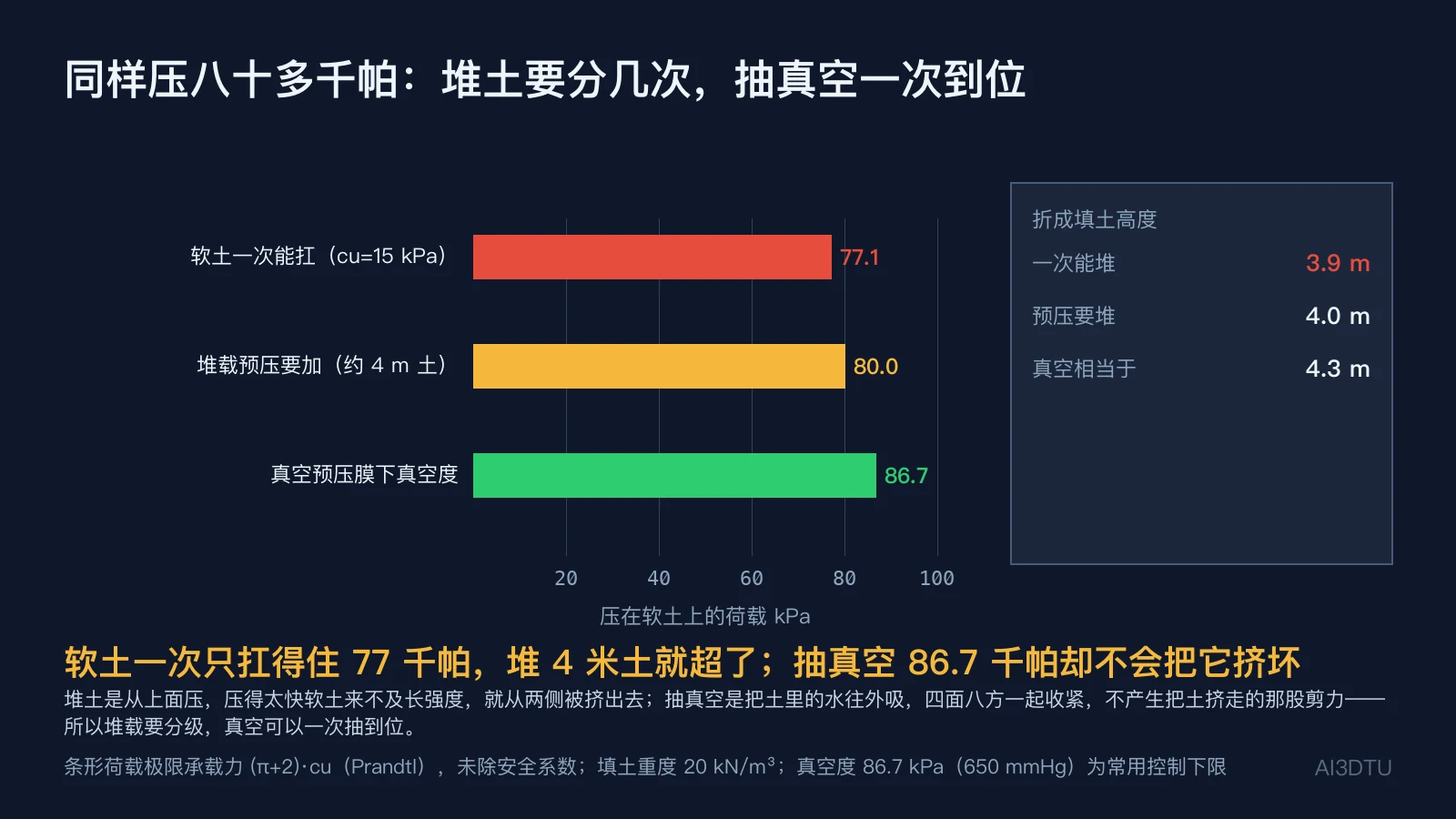

排水板只管快慢,压还得靠荷载。堆载预压最大的限制是软土本身扛不住:不排水强度 15 千帕的淤泥,按 Prandtl 解一次能扛的极限荷载是 (π+2)·cu = 77 千帕,折成填土约 3.9 米。要加 80 千帕(4 米土),一次堆上去就把软土从两侧挤出去了。

所以堆载预压图上一定有分级加载:先堆一两米,等排水板把水挤出去一部分、软土强度长上来,再堆下一级;每级之间看沉降速率和坡脚的侧向位移,超了就停。排水板在这里是双重作用——既让沉降快,也让强度长得快,下一级才敢加。

真空预压绕开了这个限制:在砂垫层上铺密封膜,膜边埋进四周挖的密封沟里,用射流泵抽真空,膜下真空度常用控制值 86.7 千帕(650 毫米汞柱),相当于 4.3 米填土。它不是从上面压,是把土里的水往外吸,土四面八方一起收紧,不产生把软土挤走的那股剪力,所以可以一次抽到位、不用分级。代价是边界的土往里收——场地边上的路和管线会被往里拉裂;堆载则相反,是往外挤。

软土一次能扛的极限荷载 77 千帕(约 3.9 米填土)、堆载预压要加的 80 千帕(4 米填土)与真空预压膜下真空度 86.7 千帕(约 4.3 米填土)对比条形图

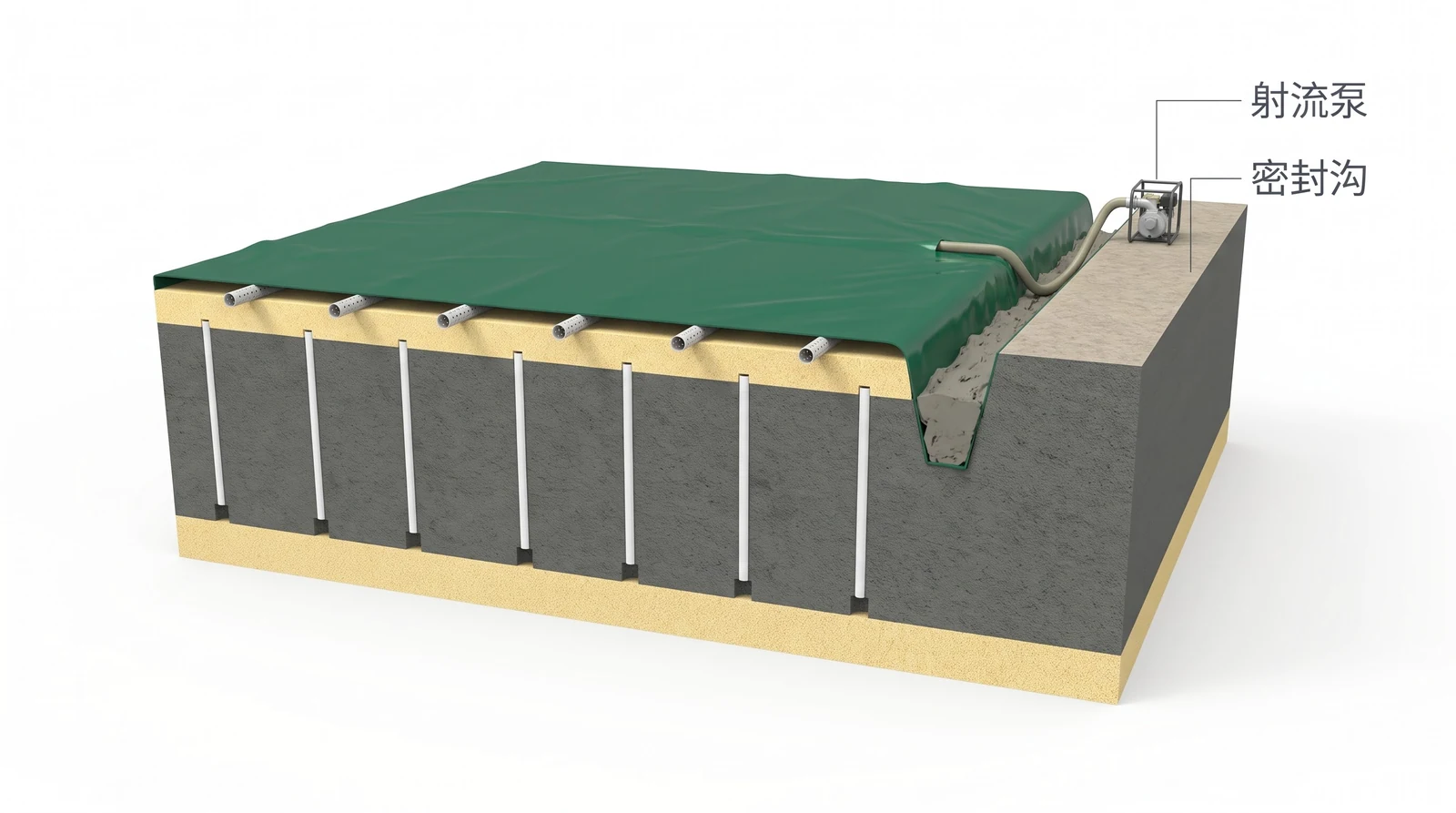

真空预压长什么样:一张膜、一圈沟、一排泵

剖开一块真空预压场地:最上面是一层绿色或黑色的塑料密封膜,铺得平平整整,四周边缘折下去埋进一圈挖开又回填了软黏土的密封沟里;膜下是一层砂垫层,砂垫层里埋着纵横的滤管;砂垫层下面,一排排白色的塑料排水板竖直插进灰色软土;场地边上一排射流泵通过管子接到膜下。

两处细节决定成败。一是密封:膜破一个洞、沟没埋严,真空度就上不去,所以膜常铺两三层、膜上还要覆水或覆土保护。二是排水板别打穿:软土下面如果是透水的砂层,排水板要在它上面留一截,打穿了空气和水从下面源源不断地补进来,真空就漏掉了——堆载预压的排水板恰恰希望打到透水层,两种方法在这一点上相反。

真空预压剖视:场地表面铺平的深绿色密封膜,膜边折入四周的密封沟,膜下黄色砂垫层,砂垫层下一排排白色塑料排水板插进灰色软土,场地一侧的射流泵用管子接到膜下

水泥搅拌桩:桩只占两成面积,扛了八成六的力

水泥搅拌桩是用搅拌机把水泥浆(或干水泥粉)和原位软土在地下就地搅成一根水泥土柱子。它不挤水、不等时间,打完养护几周就能加载——所以工期紧、沉降要求严的地方用它:桥头、厂房地坪、既有设施旁边。

承载力按复合地基算:fspk = λ·m·Ra/Ap + β·(1−m)·fsk,前一项是桩扛的、后一项是桩间土扛的。直径 0.5 米、1 米间距正方形布桩,桩只占 20% 的面积(置换率 m);单桩承载力被水泥土自己的强度卡在 74 kN(η·fcu·Ap,水泥土强度按 1.5 兆帕),土侧阻本来能给到 106 kN;复合地基承载力 86 千帕,是天然地基 50 千帕的 1.7 倍,其中 86% 是桩扛的——淤泥自己几乎帮不上忙。

这里藏着搅拌桩的上限:单桩承载力被桩身强度卡住以后,桩打得再长也不涨——按上面的参数,桩长过了 6.6 米就不再加承载力(桩长仍要穿过软土去控制沉降,这是另一回事)。要更高的承载力,就把水泥土换成素混凝土——那就是 CFG 桩。

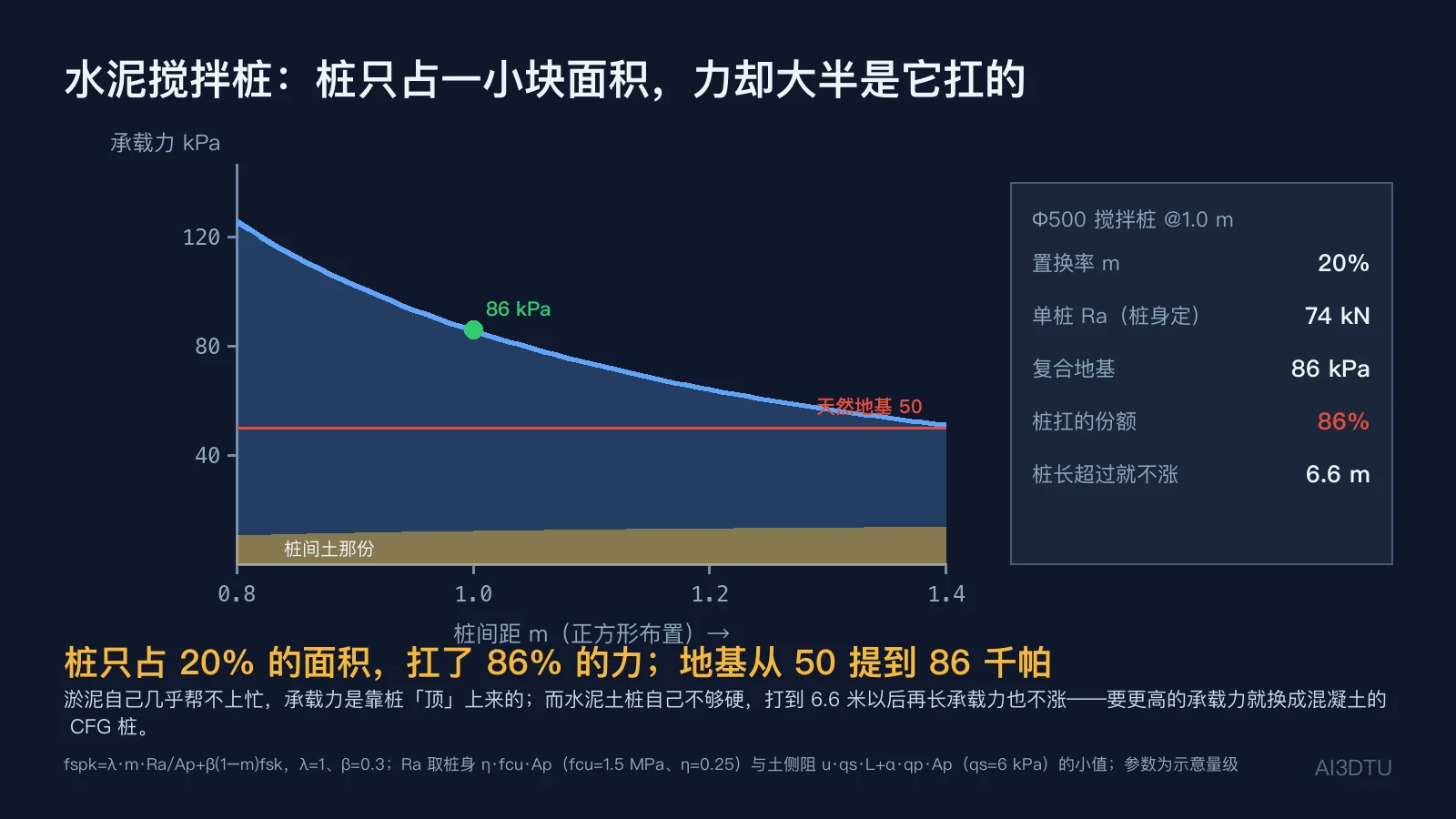

水泥搅拌桩复合地基承载力随桩间距变化曲线:1 米间距时置换率 20%、复合地基 86 千帕、桩扛 86%,天然地基 50 千帕,桩间土那份只占底部一窄条

CFG 桩、换填、强夯:各自为什么是它

CFG 桩(水泥粉煤灰碎石桩)是低标号的素混凝土桩,桩身比水泥土硬一个量级,承载力由桩周土的侧阻和桩端土决定,桩可以打长、承载力跟着涨。关键在桩顶那层十几到三十厘米的碎石褥垫层:桩比土硬太多,没有褥垫层,荷载全压在桩头上、桩间土一点不出力;褥垫层让桩头往垫层里刺入一点点,逼着桩间土也分担一部分。图上 CFG 桩顶没画褥垫层,就成了普通桩基。

换填最朴素:软土只有两三米厚、埋得浅,挖掉换成砂石、分层压实,比什么处理都快都稳。软土一厚,开挖量、弃土和基坑支护都上来,就不划算了。抛石挤淤是它在流塑淤泥里的变体:挖不动,就把大块石从中间往两边抛,把淤泥挤走。

强夯用十几吨到几十吨的重锤从十几米高处自由落下,把地基砸密。它对砂土、碎石土、杂填土很有效,但对饱和的软黏土不行——水来不及排出,砸下去就是「橡皮土」,越夯越软。所以「软基处理」一节里出现强夯,处理的通常是回填场地或松散砂层,不是淤泥。

常见问题

滑坡治理措施有哪些?常见的三种措施是什么?

常见三种措施按先后顺序是:排水(地表截水沟、排水沟,地下仰斜排水孔、盲沟、排水隧洞,把水挡在滑坡外、把滑坡体里的水疏出来)、削头压脚(削掉后缘往下推的土、在前缘往回顶的地方堆土反压)、支挡(抗滑桩、锚索抗滑桩、锚索框架梁、抗滑挡土墙,用结构扛住剩下的推力)。三者组合使用,排水针对起因、削头压脚改变力的分布、支挡最贵放在最后只扛前两样削不掉的那部分。

滑坡治理为什么要先排水?

因为水是绝大多数滑坡的起因。地下水在滑动面上产生水压力,把土压在滑面上的那份重量顶掉一截,摩擦力随之减小,而下滑力不变。在一面示意坡上(传递系数法),地下水位涨 3 米,安全系数从 1.10 掉到 0.92;排水工程把暴雨时水位压低 4 米,同样暴雨下安全系数是 1.15;要达到设计安全系数 1.25,抗滑桩要补的推力从 1782 kN/m 降到 475 kN/m,少了 73%。排水便宜、见效快,还决定后面支挡要做多大。

抗滑桩有几种类型?是什么形状?

常见五种:普通矩形抗滑桩(单排悬臂、数量最多)、圆形抗滑桩(机械钻孔)、锚索抗滑桩(桩上部加预应力锚索拉进稳定岩体,弯矩大减)、门架式双排桩(前后两排桩顶部用横梁连成门架,推力大时用)、微型桩群(小直径钢管注浆桩密排,小型滑坡和应急抢险)。截面多是矩形且长边顺着滑动方向:同样 6 平方米的混凝土,2 米 × 3 米长边顺滑向,扛弯能力是横着摆的 1.5 倍、刚度 2.25 倍,扛弯是同面积圆桩的 1.45 倍。

抗滑桩要打多深?嵌固段指哪一段?

滑动面把抗滑桩分成两段:滑动面以上是受荷段,被滑坡体推着;滑动面以下是嵌固段(锚固段),扎在不动的滑床里靠滑床抗力撑住整根桩。桩底必须穿过滑动面嵌进稳定地层,常见量级是嵌固段占桩长的三分之一到二分之一,岩层完整坚硬时可短一些,具体按滑床承载力验算。桩底停在滑动面以上,桩会跟着滑坡体一起走。

锚索框架梁的锚固段应该在哪里?

锚固段必须穿过滑动面、落在滑动面以外的稳定岩土体里。锚索靠坡面的自由段只传力,远端加粗的锚固段靠水泥浆把钢绞线和岩土粘成一体提供抗拔力;锚在会滑的那块土上,土一动锚索跟着走,等于没锚。这和深基坑锚索是同一条红线,也是滑坡治理剖面图上最常画错的地方。

削方减载应该削哪里?反压压在哪里?

削后缘、压前缘,俗称削头压脚。后缘(主滑段、推力段)的土是往下推的,削掉它直接减少下滑力;前缘(抗滑段)的土是往回顶的,在那里堆土反压直接增加抗滑力。示意坡上各动 60 方土(每米宽),单削头或单压脚都把暴雨工况的安全系数从 0.92 提到 0.98,两样一起到 1.05,都不如排水一项的 1.15。反过来在坡脚开挖,切掉的正是往回顶的那块,是很多滑坡的直接诱因。

软基处理有哪些方法?10 种方法怎么分?

常见十种:换填垫层、抛石挤淤、堆载预压、真空预压、强夯、振冲碎石桩、水泥搅拌桩、高压旋喷桩、CFG 桩、预应力管桩。按对软土做了什么分四类:换掉(换填、抛石挤淤,软土薄时最直接)、挤水(堆载预压、真空预压,配塑料排水板或砂井,软土厚、工期给得起几个月时用)、夯密(强夯、振冲碎石桩,适合砂土和杂填土,饱和软黏土效果差)、打桩(搅拌桩、旋喷桩、CFG 桩、管桩,工期紧、沉降要求严时用)。

塑料排水板有什么用?施工步骤是什么?

塑料排水板只做一件事:缩短软土里的水挤出来要走的路。20 米厚软土不打板,水要竖着走 10 米,沉九成要 26.9 年;按 1 米间距正三角形插板,水横着走几十厘米到最近一根板,按径向固结理论计入插板涂抹是 99 天。注意按「路径平方」粗估会得出 25 天,偏乐观。排水板改变的是快慢,不改变沉多少。最简单的三步:铺砂垫层、插排水板(板头露出砂垫层)、分级堆载或抽真空预压,之后靠沉降和孔压监测决定卸载时间。

堆载预压和真空预压有什么区别?

堆载预压是从上面堆土压,软土一次能扛的荷载有限(不排水强度 15 千帕的淤泥极限约 77 千帕、折合 3.9 米填土),所以要分级加载、等强度长上来再加下一级;它把边界的土往外挤。真空预压是在密封膜下抽真空(膜下真空度常用控制值 86.7 千帕,约相当于 4.3 米填土),把水往外吸、土四面收紧,不产生把软土挤走的剪力,可以一次抽到位;它把边界的土往里拉,而且要求密封,下卧透水层时排水板不能打穿。两者也常联合使用。

水泥搅拌桩适用什么土?复合地基承载力能提多少?

水泥搅拌桩把水泥和原位软土就地搅成水泥土桩,适用于淤泥、淤泥质土、软黏土等,不用等排水固结,适合工期紧、沉降要求严的地方。复合地基承载力 fspk = λ·m·Ra/Ap + β·(1−m)·fsk:直径 0.5 米、1 米间距正方形布桩,置换率 20%,单桩承载力受水泥土强度限制约 74 kN,复合地基约 86 千帕,是天然的 50 千帕的 1.7 倍,其中 86% 由桩承担。单桩承载力被桩身强度卡住后,再加长桩也不增加承载力。

CFG 桩和水泥搅拌桩有什么区别?

搅拌桩是水泥土桩,桩身强度低,承载力往往被桩身强度卡住;CFG 桩是低标号素混凝土桩,桩身硬一个量级,承载力由桩周侧阻和桩端土决定,可以打长、承载力跟着涨,适合更高的承载力要求。CFG 桩顶必须铺一层十几到三十厘米的碎石褥垫层,让桩间土也分担荷载,否则荷载全压在桩上,就成了普通桩基。

有滑坡治理剖面图或软基处理断面图,能生成三维效果图吗?

能。把主滑方向的工程地质剖面图、治理工程布置图或软基处理典型断面图导出成图片上传到 AI3DTU,选参考图渲染,约 5 分钟生成剖切开的三维模型:滑坡体与滑床分色、滑动面位置、抗滑桩和锚索穿过滑动面的长度与角度、截水沟和框架梁的位置,或者填土、砂垫层、排水板和搅拌桩插入软土的层次。用于专家评审、方案汇报和施工交底;它不是计算模型,稳定验算、沉降计算和桩基设计仍归专业软件。
